こんにちは。積水ハウス検討ガイド、運営者のマコトです。
積水ハウスの基礎について調べると、「布基礎で大丈夫なのか」「工事中のどこを見ればよいのか」「ひび割れは欠陥なのか」と不安になる方が多いでしょう。基礎は完成後に見えなくなる部分が多く、写真や図面を見ても良否を判断しにくい場所です。
結論からいうと、積水ハウスは一体打ち連続布基礎や基礎ダイレクトジョイントを採用し、敷地ごとの地盤調査結果を踏まえて基礎と地盤補強を設計すると案内しています。ただし、「布基礎だから弱い」「細いひび割れがあるから欠陥」と、名称や見た目だけで判断することはできません。
この記事では、積水ハウスの基礎構造と基礎工事の流れ、契約前・工事中・引き渡し後に確認したい資料を整理します。宅建士の視点から、専門家へ確認を依頼すべき場面も分けて解説します。
この記事を読むとわかること
- 積水ハウスの基礎構造と一体打ちの考え方
- 地盤調査からコンクリート養生までの確認点
- 基礎のひび割れを見つけたときの対応
- 基礎断熱・色の記事との読み分け方
積水ハウスの基礎構造

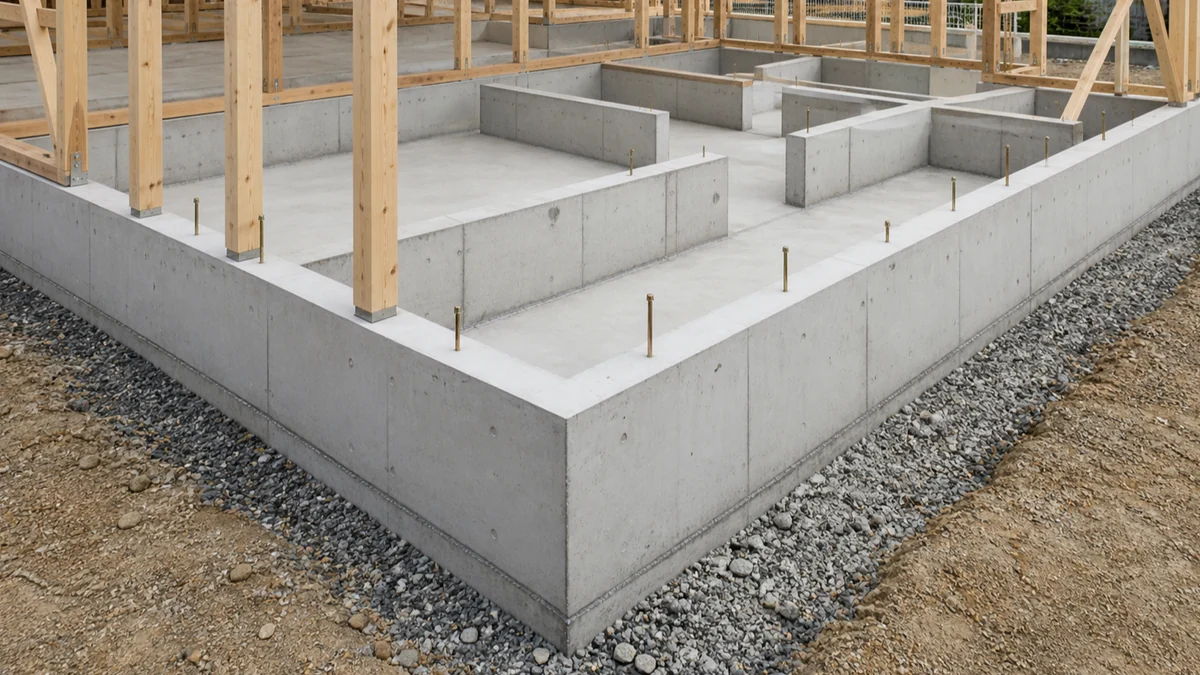

積水ハウスの戸建住宅では、鉄骨と木造シャーウッドのどちらも、建物から伝わる力を基礎と地盤へ流す設計が重要になります。公式案内では、地盤への負担を抑える布基礎に、高強度な設計と精度を意識した施工を組み合わせた「一体打ち連続布基礎」とされています。
ただし、地域、敷地条件、建物の規模や仕様によって、基礎の形状や施工方法が異なる場合があります。カタログの代表図を自分の計画へそのまま当てはめず、地盤調査報告書と基礎伏図で採用仕様を確認してください。
宅建士としての結論:基礎形式の名称だけで強さを比べるより、敷地の地盤に合う設計か、図面どおりに施工された記録があるか、引き渡し後に点検しやすいかを確認する方が実務的です。
一体打ち連続布基礎

布基礎は、建物の荷重がかかる壁や柱の下へ連続して立ち上がりを設ける考え方です。積水ハウスは、ベース部分と立ち上がり部分へコンクリートを一度に流し込む「一体打ち」を標準的に採用すると案内しています。
一体打ちは、ベースと立ち上がりの間に打ち継ぎ部をつくらないことが特徴です。打ち継ぎ部からの水の影響や強度低下を抑える狙いがあるとされています。
一方、基礎が高い仕様やベース幅が広い仕様などでは、一体打ちにならない場合もあると公式に注記されています。その場合も、二回に分けたことだけを問題とせず、打ち継ぎ処理、配筋、コンクリート強度、養生期間が設計・施工基準に沿っているかを確認します。
布基礎とベタ基礎の違いは、主に建物荷重を地盤へ伝える形と、底盤部分の構成にあります。ベタ基礎は底盤全体を鉄筋コンクリートで構成する方法、布基礎は壁や柱の下へ連続する基礎で支える方法ですが、呼び方だけで耐震性や耐久性の優劣は決まりません。
布基礎の床下に見えるコンクリートが、構造耐力を担う底盤なのか、防湿・清掃性のためのコンクリートなのかも区別が必要です。見た目が全面コンクリートでもベタ基礎とは限らないため、断面詳細図と構造図で役割を確認します。
また、同じ布基礎でも立ち上がりの位置、幅、高さ、配筋、開口補強は建物計画によって変わります。インターネット上の別邸の施工写真と比べるより、自邸の構造計算・設計基準に対応した図面と現場記録の一致を見てください。
基礎ダイレクトジョイント
積水ハウスは、構造躯体の柱と基礎を直接つなぐ「基礎ダイレクトジョイント」を案内しています。一般的な在来木造で見られる土台を介さず、建物に加わる力をアンカーボルトから基礎、地盤へ伝える考え方です。
この接合を成立させるには、基礎の位置や寸法、アンカーボルトの精度が重要になります。積水ハウスは鋼製型枠のメタルフォームと、アンカーボルトの位置を調整するアンカープレートを用い、施工誤差を抑える仕組みを説明しています。
検索される「積水ハウスの基礎プレート」が構造用の部材を指している場合は、正式名称と役割を担当者へ確認してください。外観用の化粧部材や表示プレートとは意味が異なるため、図面上の部材名まで合わせると誤解を防げます。
地盤調査と補強
基礎だけが強くても、その下の地盤が建物を安定して支えられなければ不同沈下のリスクは残ります。積水ハウスは、すべての敷地でスクリューウエイト貫入試験などの地盤調査を行い、土地利用の履歴や地盤性状も確認すると案内しています。
補強が必要と判断された場合は、小口径鋼管杭、柱状改良、表層改良などから敷地条件に合う方法を選ぶとされています。採用工法は地盤の軟弱層、支持層の深さ、建物重量、周辺環境などで変わるため、隣の家と同じになるとは限りません。
見積もりでは「地盤改良一式」だけを見るのではなく、調査結果、判定理由、工法、施工範囲、保証条件、将来の撤去や土地売却への影響を確認します。土地契約前なら、想定費用の幅と追加調査の可能性も資金計画へ入れておくと安心です。
| 確認資料 | 確認したい内容 | 注意点 |
|---|---|---|
| 地盤調査報告書 | 調査位置、地層、支持力 | 敷地全体を代表する結果か |
| 地盤判定書 | 補強の要否と理由 | 建物計画との整合 |
| 基礎伏図 | 立ち上がり、開口、寸法 | 最新プランか |
| 補強計画書 | 工法、深さ、本数、範囲 | 施工後の記録と一致するか |
| 保証書 | 対象、期間、免責条件 | 基礎保証との区別 |
基礎工事と品質管理

基礎工事は、掘削、砕石・防湿処理、配筋、型枠、コンクリート打設、養生、脱枠、仕上げという流れで進むのが一般的です。現場条件や仕様によって工程は変わりますが、完成後に隠れる配筋とアンカーボルトは、写真や検査記録を残してもらう価値が高い部分です。
確認したいのは、鉄筋の径や間隔だけではありません。かぶり厚さ、継ぎ手、配管を通す開口周辺の補強、型枠の固定、コンクリート打設日、天候、養生期間などを、図面と記録で照合します。
コンクリートは、工場から現場へ運ばれ、打設後の温度や乾燥の影響を受けながら強度が高まります。そのため、設計上の強度だけでなく、納入記録、受け入れ確認、打設から脱枠までの管理方法を確認することが大切です。
夏季と冬季では気温条件が異なるため、養生方法や工程判断も同じとは限りません。雨の日に打設したという事実だけで不良と決めず、降雨の程度、打設中の対策、コンクリートへ与えた影響、施工管理者の判断記録を確認します。
現場見学をする場合は、作業を止めたり型枠内へ立ち入ったりせず、見学可能な時間と撮影範囲を担当者へ確認します。疑問点はその場で職人へ直接指示せず、現場監督や営業担当へ図面番号と場所を示して質問すると、記録が残りやすくなります。

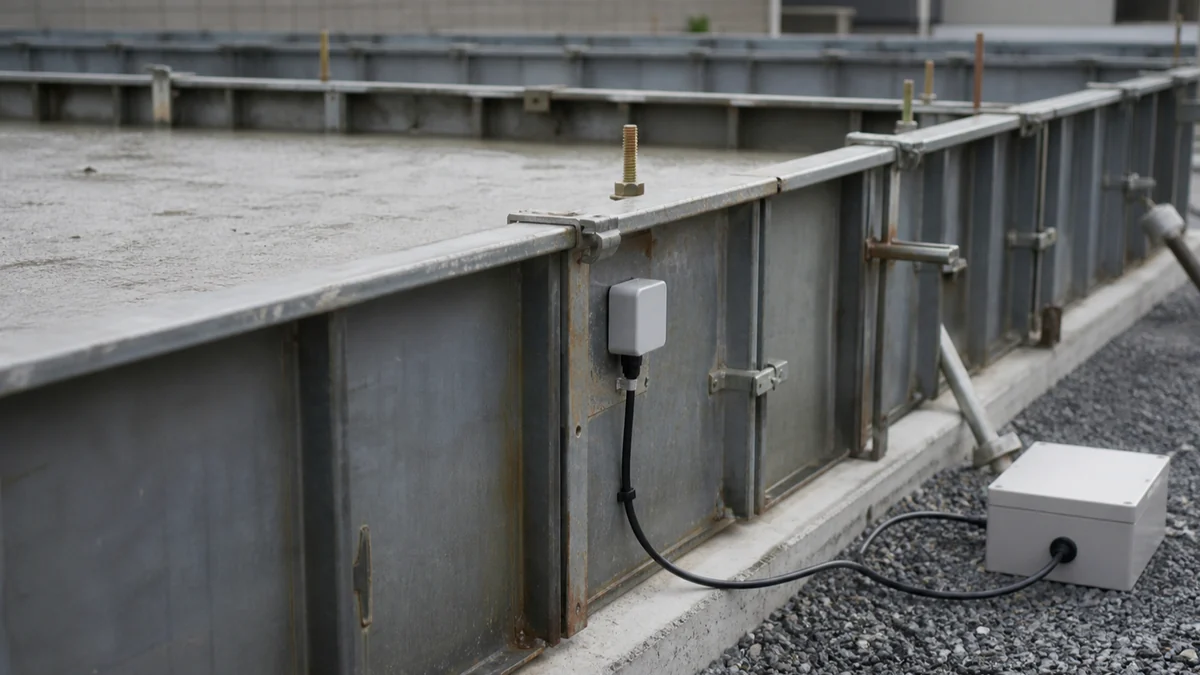

積水ハウスは2026年、型枠に取り付けた温度センサーで初期養生中の温度を連続測定し、コンクリート強度を見える化する「SHセンサ型枠システム」を発表しました。2026年1月末からパイロット運用を始め、同年8月から全国で順次運用すると案内されています。詳細は積水ハウスの公式ニュースリリースで確認できます。
ただし、運用開始時期や対象現場は地域・工程で異なる可能性があります。自分の現場で使われるか、従来のテストピースによる強度確認か、脱枠判断をどの記録で確認できるかを担当者へ聞いてください。
欠陥やひび割れの確認点
「積水ハウスの基礎に欠陥があるのでは」と心配になったときは、写真一枚やひび割れ幅だけで結論を出さないことが大切です。コンクリートには乾燥収縮などによる細いひび割れが生じることがあり、仕上げ材だけが割れている場合もあります。
一方、ひび割れが広がる、段差がある、同じ場所で室内の傾きや建具の不具合が生じる、漏水や錆汁を伴う場合は、構造や地盤を含む確認が必要になることがあります。症状の組み合わせと時間変化を記録し、施工会社や建築士、住宅診断の専門家へ相談してください。
ひび割れの見分け方

基礎のひび割れは、幅、長さ、深さ、方向、発生位置、段差、漏水、白華や錆汁の有無を確認します。基礎の外側に見える化粧モルタルや塗装の割れなのか、コンクリート本体まで続いているのかも判断材料です。
市販のクラックスケールで幅を測る方法はありますが、一度の測定値だけで安全性や欠陥を断定することはできません。撮影日、全景、近景、スケールを当てた写真を残し、数週間から数か月後に同じ位置を比較すると、変化を説明しやすくなります。
ひび割れの方向も確認材料です。縦・横・斜めの違い、窓や配管の近くか、基礎の角か、複数箇所に似た症状があるかを記録すると、専門家が原因を検討しやすくなります。
新築直後からあったのか、地震や外構工事の後に現れたのかも重要です。引き渡し時の写真と定期点検時の写真を同じ角度で残しておくと、発生時期と進行性を判断する資料になります。
保証期間内であっても、症状の原因や対象部位、維持管理状況によって対応は異なる可能性があります。保証書の「構造耐力上主要な部分」と、美観上の仕上げ補修、地盤保証を分けて読み、どの窓口が調査するのかを確認してください。
次のような状況が重なる場合は、早めに担当窓口へ相談する目安になります。
- ひび割れが基礎の上から下まで連続している
- 左右に段差やずれがあり、時間とともに広がっている
- 漏水、錆汁、コンクリートの欠けが見られる
- 床の傾き、建具の開閉不良、外壁の割れも同時にある
- 地震や近隣工事の後に新しく発生した
これらは欠陥を確定する条件ではなく、追加確認を検討するための手掛かりです。宅建士は契約や書類の確認を支援できますが、構造安全性の診断は建築士などの専門領域になります。
工事中に残す記録
工事中は、現場を見た回数より、後で照合できる資料がそろっているかを重視します。基礎伏図、配筋検査記録、地盤補強の施工報告、コンクリートの納入・強度関係資料、工程写真を候補にしてください。
写真は遠景だけでなく、建物のどの位置か分かる全景と、鉄筋・開口・アンカーボルトが確認できる近景があると役立ちます。撮影日と方角、図面上の位置が対応していると、引き渡し後に不具合が見つかったときも説明しやすくなります。
施主検査で鉄筋の本数やコンクリート内部まで判断するのは難しいため、第三者検査を希望するなら基礎工事前に相談します。検査時期を過ぎると確認できない部位があるため、契約前に検査範囲、費用、現場への立ち入り条件を決めてください。
工事前に確認したい質問:「地盤判定の根拠」「採用する基礎の仕様」「配筋検査の実施者」「コンクリート強度と養生の確認方法」「完成後にもらえる写真・記録」を一度に聞くと、回答を比較しやすくなります。
引き渡し後の点検
引き渡し時は、基礎の全周を歩き、ひび割れ、欠け、仕上げの浮き、配管貫通部、換気・点検に関わる開口を確認します。外構工事で基礎の一部が隠れる予定なら、隠れる前の写真も残してください。
不具合を見つけた場合は、口頭だけでなく、場所、発見日、長さ・幅の目安、写真、変化の有無をまとめて連絡します。補修の提案を受けたら、原因の見立て、補修範囲、使用材料、再発時の対応、保証への影響を書面で確認します。
補修材で表面を埋めれば見た目は整いますが、原因確認が必要な症状まで解決したとは限りません。説明に納得できない場合や変化が続く場合は、施工会社と利害関係のない建築士・ホームインスペクターへ追加調査を相談する方法があります。
専門家へ依頼するときは、「欠陥か判定してほしい」とだけ伝えるより、建物全体の傾き、基礎のひび割れ、床下、外壁、排水状況まで調査範囲を具体化します。調査報告書の形式、写真の有無、補修方法まで提案するか、費用と再調査条件も事前に確認します。
売却や中古購入の場面では、補修済みの跡も確認対象です。補修した事実自体を問題視するのではなく、発生時期、原因調査、補修方法、その後の経過が資料で追えるかを見ると、現況を判断しやすくなります。
関連テーマとの読み分け
この記事は、積水ハウスの基礎構造、地盤、施工記録、ひび割れ確認を扱うハブです。床下の断熱ライン、湿気、シロアリ、基礎断熱の採否は積水ハウスの断熱等級と基礎断熱の記事で詳しく整理しています。
基礎の色、デザイン基礎、汚れの見え方、外壁との組み合わせは積水ハウスの基礎の色選びの記事が対象です。構造上のひび割れと表面仕上げの割れを混同しないためにも、症状と目的に応じて読み分けてください。
標準仕様かオプションかを整理したい場合は積水ハウスの標準仕様の記事も参考になります。地域、商品、契約時期で仕様が変わる可能性があるため、最終的には自分の見積書と仕様書を優先します。
| 知りたいこと | 確認する記事・資料 | 主な判断軸 |
|---|---|---|
| 基礎構造・施工 | 本記事、基礎伏図、工事記録 | 地盤との整合、施工精度 |
| 基礎断熱 | 基礎断熱記事、断面図 | 断熱ライン、湿気、防蟻 |
| 基礎の色・意匠 | 基礎の色記事、外観図 | 汚れ、外壁、補修性 |
| 標準・追加費用 | 標準仕様記事、見積書 | 標準範囲、差額、地域差 |
積水ハウスの基礎まとめ
積水ハウスの基礎は、一体打ち連続布基礎と基礎ダイレクトジョイントを軸に、敷地ごとの地盤調査と必要な補強を組み合わせる考え方です。施工精度を支える鋼製型枠やアンカープレートに加え、コンクリート養生時の温度から強度を確認する仕組みも順次運用すると案内されています。
ただし、基礎の安心は名称だけで決まりません。地盤調査報告書、基礎伏図、配筋検査、コンクリートの強度・養生記録、工程写真をそろえ、自分の敷地と建物に採用された仕様を確認してください。
この記事の結論は、布基礎かベタ基礎かという二択より、地盤と設計の整合、施工記録、完成後の点検方法を優先することです。ひび割れを見つけた場合も、すぐ欠陥と決めつけず、位置・幅・変化・関連症状を記録し、必要に応じて建築士などへ確認を依頼します。
これから積水ハウスへ相談する方は、基礎だけでなく、耐震、断熱、保証、総額を同じプランで比較すると判断しやすくなります。紹介ルートを検討している場合は、展示場でアンケートを記入したり担当者が決まったりする前に、対象条件と相談の流れを確認してください。
よくある質問
Q. 積水ハウスはどのような基礎を採用していますか?
公式案内では、高強度な設計と精度を意識した施工を組み合わせた一体打ち連続布基礎とされています。地域、敷地、建物仕様で異なる場合があるため、地盤調査報告書と基礎伏図で確認してください。
Q. 布基礎はベタ基礎より弱いのですか?
基礎形式の名称だけで強弱は判断できません。地盤の支持力、建物荷重、基礎の寸法・配筋、地盤補強、施工品質を一組として確認する必要があります。
Q. 基礎のひび割れは欠陥ですか?
乾燥収縮や表面仕上げに生じる細い割れもあるため、ひび割れだけで欠陥とは断定できません。幅、長さ、段差、漏水、錆汁、拡大の有無を記録し、施工会社や建築士へ確認してください。
Q. 基礎工事中に何を確認すればよいですか?
地盤判定、基礎伏図、配筋検査、アンカーボルト、コンクリートの強度と養生、工程写真を確認します。第三者検査を希望する場合は、隠れる工程より前に日程と範囲を調整してください。
Q. 基礎断熱や基礎の色もこの記事で分かりますか?
本記事は基礎構造・施工・ひび割れ確認が中心です。断熱ラインや湿気・防蟻は基礎断熱記事、色や汚れ・外観との組み合わせは基礎の色記事で詳しく確認できます。
